【调试_临汾500kV变电站】临汾500kV变电站技改工程成功送电!

发布日期:2021-01-18 09:37:52     浏览次数: 0

2021年1月18日上午,豪佳安装调试分公司实施的临汾500kV变电站CT更换工程按照业主原定计划完成送电。

为保证项目按期完工,调试项目部提前开展人员、物料、设备、机械的各项准备,1月7日对新设备进行了交接试验,1月13日正式开始更换作业,1月17日完成设备更新后的耐压试验,1月18日配合业主单位完成送电。

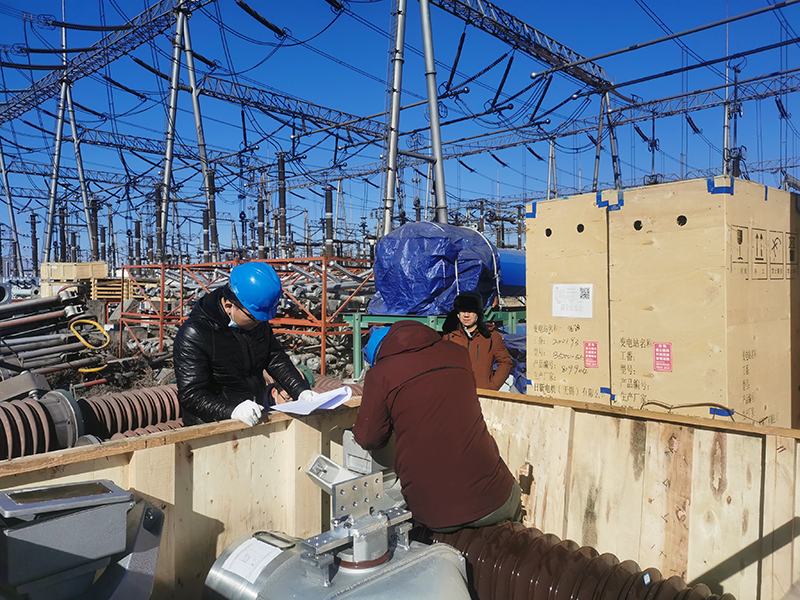

1月7日,待装电流互感器交接试验

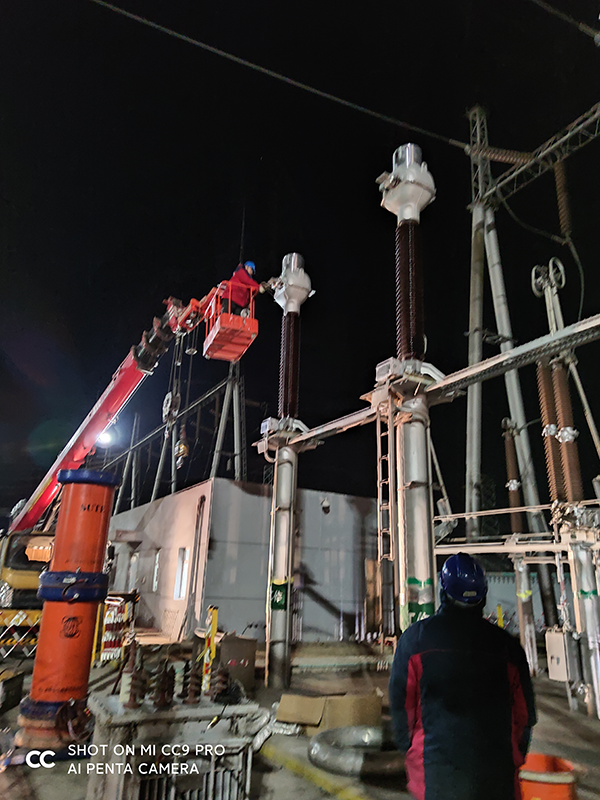

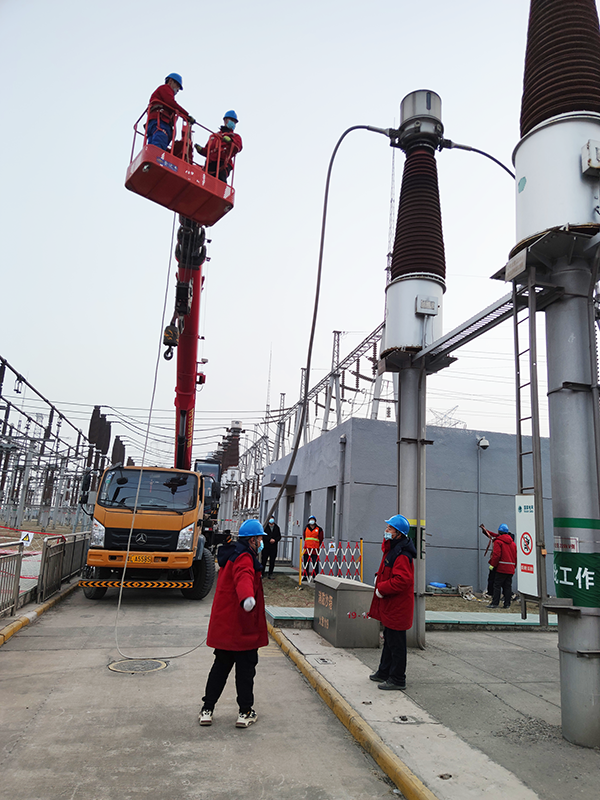

1月13日~14日,CT更换作业

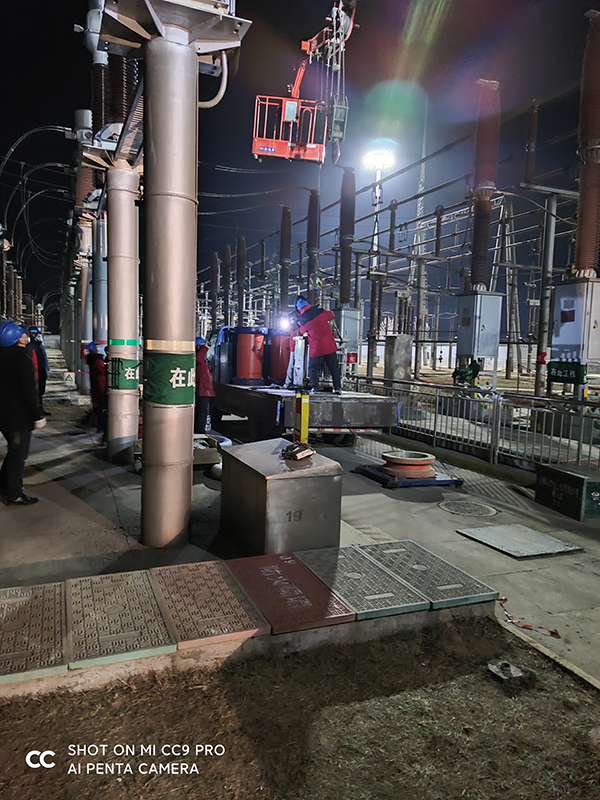

1月17日夜间,设备更换完成,耐压试验完成,仪器装车清场


变电站技改项目的成功送电,进一步增强了变电站的供电可靠性,对缓解系统运行压力、改善变供电质量、提高站区设备安全运行等具有积极作用。
